Ένα σπίτι από κοντέινερ κατασκευάζεται σε τέσσερα τετράγωνα εργασίας — εισαγωγή και κοπή χάλυβα, διαμόρφωση και σύνδεση, επιφανειακή επεξεργασία και φινίρισμα, στη συνέχεια επιθεώρηση και αποστολή — με σημείο ελέγχου ποιότητας και στα δύο άκρα και στη μέση της ακολουθίας. Η Wanbang εκτελεί ολόκληρη την ακολουθία στα δικά της εργοστάσια αντί να αναθέτει σε εξωτερικούς συνεργάτες τα στάδια, και ο ποιοτικός έλεγχος βρίσκεται σε τρία σταθερά σημεία της γραμμής: επιθεώρηση εισερχόμενων υλικών, επιθεώρηση κατά τη διάρκεια της παραγωγής και τελική επιθεώρηση πριν από τη συσκευασία των μονάδων.
Αυτό το άρθρο εξετάζει τι συμβαίνει στην πραγματικότητα στη γραμμή παραγωγής, τι κάνει κάθε μηχάνημα και τι ελέγχεται πριν επιτραπεί σε μια μονάδα να εισέλθει στο εμπορευματοκιβώτιο αποστολής.
Η ροή παραγωγής εκτελείται με σταθερή σειρά και κάθε μονάδα ακολουθεί την ίδια διαδρομή ανεξάρτητα από το αν πρόκειται για επίπεδη συσκευασία κοντέινερ, μονάδα γρήγορης συναρμολόγησης ή πτυσσόμενο κοντέινερ. Η πλήρης ακολουθία έχει ως εξής:
| # | Στάδιο παραγωγής | Τι συμβαίνει |
|---|---|---|
| 1 | Επιθεώρηση εισερχόμενης πρώτης ύλης (IQC) | Ο χάλυβας, τα πάνελ και τα εξαρτήματα επιθεωρούνται και γίνονται δεκτά κατά την παραλαβή των εμπορευμάτων πριν από την κυκλοφορία οποιουδήποτε προϊόντος στη γραμμή παραγωγής. |
| 2 | Αίτηση υλικού | Το επιθεωρημένο υλικό τραβιέται μέχρι τη γραμμή αντίθετα με την παραγγελία. |
| 3 | Κοπή και κατεργασία | Τα πλαίσια, οι δοκοί και οι κολώνες κόβονται και διαμορφώνονται σύμφωνα με το σχέδιο της μονάδας. |
| 4 | Συναρμολόγηση και διαμόρφωση | Τα συγκροτήματα βάσης και οροφής είναι προσυναρμολογημένα ως ξεχωριστά υποσυγκροτήματα. |
| 5 | Συγκόλληση, στερέωση και τοποθέτηση | Οι δομικές ενώσεις συγκολλούνται ή βιδώνονται σε μια πλατφόρμα συγκολλητικού εξαρτήματος. |
| 6 | Επιφανειακή επεξεργασία, επίστρωση και προστασία | Ο χάλυβας υποβάλλεται σε επεξεργασία και επικάλυψη στην αυτόματη γραμμή επικάλυψης για προστασία πριν και μετά την αποστολή. |
| 7 | Συναρμολόγηση ακριβείας | Τα πάνελ, οι πόρτες, τα παράθυρα και οι παροχές τοποθετούνται στο τελικό πλαίσιο. |
| 8 | Θέση σε λειτουργία και αυτοεπιθεώρηση | Η μονάδα ελέγχεται σύμφωνα με τις προδιαγραφές της από την ίδια τη γραμμή πριν φτάσει στον έλεγχο. |
| 9 | Επιθεώρηση κατά τη διάρκεια της διεργασίας (IPQC) | Ανεξάρτητος έλεγχος κατά τη διάρκεια της διαδικασίας στη γραμμή, όχι από τον χειριστή που κατασκεύασε τη μονάδα. |
| 10 | Τελική επιθεώρηση (FQC) | Επιθεώρηση τελικού προϊόντος. Η επιτυχής ολοκλήρωση μεταφέρεται στην αποθήκη. Η μη επιτυχής ολοκλήρωση επιστρέφει για επανεπεξεργασία και επισκευή. |
| 11 | Δρομολόγηση με διαβίβαση / επανεπεξεργασία | Μια μονάδα που δεν πληροί τις απαιτήσεις FQC δεν αποστέλλεται — υποβάλλεται σε ανακατασκευή και επανεξέταση. |
| 12 | Συσκευασία και εξερχόμενη αποστολή | Οι μονάδες συσκευάζονται, αποθηκεύονται και φορτώνονται στο λιμάνι. |
Διαβάστε αυτήν τη λίστα και το μοτίβο είναι σαφές: η μονάδα ελέγχεται προτού ξεκινά η παραγωγή, κατά την διάρκεια παραγωγή, και ξανά ως τελικό προϊόνΟ ποιοτικός έλεγχος δεν είναι μια τελική πύλη που βιδώνεται στο τέλος της γραμμής.
Τα παραπάνω στάδια εκτελούνται σε ένα σταθερό σύνολο εξοπλισμού. Αυτό έχει σημασία για έναν αγοραστή επειδή καθορίζει τι μπορεί να κατασκευάσει το εργοστάσιο εσωτερικά και τι διαφορετικά θα έπρεπε να αγοραστεί ολοκληρωμένο από τρίτο μέρος:
Σχηματίζει τις δομικές δοκούς και τα προφίλ που χρησιμοποιούνται στα πλαίσια βάσης και στέγης, έτσι ώστε η γεωμετρία του πλαισίου να προέρχεται από τα ίδια τα εργαλεία του εργοστασίου και όχι από εξωτερικό προμηθευτή.
Κρατά το πλαίσιο στη θέση του κατά τη συγκόλληση, έτσι ώστε οι γωνίες να παραμένουν τετράγωνες και οι μονάδες να παραμένουν εναλλάξιμες μεταξύ τους.
Μεταφέρει τις επαναλήψιμες διαδρομές συγκόλλησης, κάτι που διατηρεί την ποιότητα συγκόλλησης σταθερή σε μια παρτίδα εκατοντάδων μονάδων αντί να διαφέρει από μονάδα σε μονάδα.

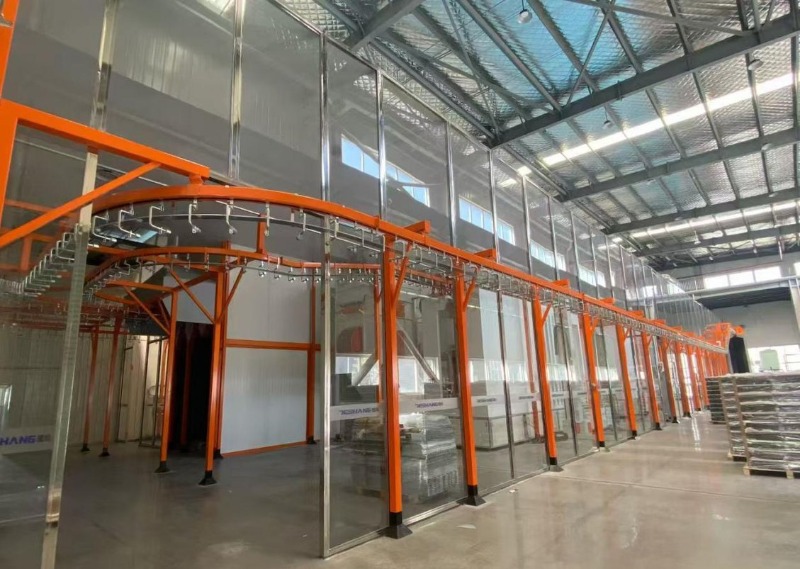

Βάφει και προστατεύει τα χαλύβδινα εξαρτήματα σε συνεχή γραμμή. Η επίστρωση είναι το βήμα που καθορίζει την απόδοση του σκελετού σε υγρό, παράκτιο ή διαβρωτικό αέρα, και η εσωτερική εφαρμογή της σημαίνει ότι η κατασκευή γίνεται σύμφωνα με ένα ενιαίο πρότυπο.
Τα συγκροτήματα στέγης και δαπέδου κατασκευάζονται ως ξεχωριστά υποσυγκροτήματα πριν από την τελική συναρμολόγηση — η ίδια λογική που επιτρέπει την γρήγορη ανάπτυξη ενός καταυλισμού επί τόπου ξεκινά εδώ.
Οι ολοκληρωμένες μονάδες συσκευάζονται και αποθηκεύονται και στη συνέχεια φορτώνονται για αποστολή — το σημείο όπου μια εργοστασιακή μονάδα γίνεται παρακαταθήκη.
Σε τρία σημεία ελέγχου, το καθένα εκτελώντας διαφορετική δουλειά:
Επιθεώρηση σε κάθε στάδιο παραγωγής, με ποσοστό επιτυχίας 100% για τα τελικά προϊόντα στην τελική φάση — μια μονάδα που αποτυγχάνει στο FQC επανασχεδιάζεται και επιθεωρείται εκ νέου, δεν αποστέλλεται.
Για έναν αγοραστή, η αλληλουχία έχει μεγαλύτερη σημασία από τις ετικέτες. Το IQC προστατεύει τον χάλυβα που θα φέρει φορτίο για όλη τη διάρκεια ζωής του κτιρίου. Το IPQC προστατεύει την εφαρμογή, έτσι ώστε ένα πάνελ που αντικαθίσταται τρία χρόνια αργότερα να εξακολουθεί να ευθυγραμμίζεται. Το FQC προστατεύει την αποστολή - και επειδή μια ελαττωματική μονάδα επιστρέφει στην ανακατασκευή αντί να τοποθετηθεί στο κοντέινερ, η βλάβη απορροφάται από το εργοστάσιο αντί να ανακαλύπτεται από μια ομάδα εργοταξίου στην άλλη άκρη του κόσμου χωρίς ανταλλακτικά διαθέσιμα.
Η Wanbang κατασκευάζει στις δικές της παραγωγικές βάσεις και δεν αναθέτει σε τρίτους, γεγονός που διατηρεί τον ποιοτικό έλεγχο σε κάθε στάδιο εντός ενός συστήματος αντί να κατανέμεται σε όλους τους προμηθευτές.
Η πρακτική διαφορά έγκειται στο πού βρίσκεται η ευθύνη. Όταν ένα εργοστάσιο αναθέτει σε τρίτους, η εισερχόμενη επιθεώρηση που διενεργεί είναι μια επιθεώρηση του έργου κάποιου άλλου από τον αγοραστή — μπορεί να απορρίψει μια παρτίδα, αλλά δεν μπορεί να αλλάξει τον τρόπο με τον οποίο κατασκευάστηκε αυτή η παρτίδα. Όταν ολόκληρη η ακολουθία, από την κοπή έως την επίστρωση και την τελική συναρμολόγηση, βρίσκεται σε ένα σημείο, το εργοστάσιο ελέγχει τη διαδικασία που παράγει το αποτέλεσμα και ένα ελάττωμα που εντοπίζεται στο FQC εντοπίζεται σε ένα βήμα που κατέχει και μπορεί να διορθώσει.
Επίσης, αφαιρεί μια μεταβίβαση. Μεταξύ ενός σταδίου εξωτερικής ανάθεσης και του επόμενου, μια μονάδα μετακινείται φυσικά μεταξύ εταιρειών και η προδιαγραφή ταξιδεύει με ένα έγγραφο και όχι με τη διαδικασία. Σε μια παραγγελία αρκετών εκατοντάδων πανομοιότυπων μονάδων, εκεί τείνει να εισέρχεται η απόκλιση ανοχής: εξαρτήματα που θα έπρεπε να είναι εναλλάξιμα προέρχονται από διαφορετικές διαδικασίες και δεν ευθυγραμμίζονται πλέον.
Η σειρά των τεσσάρων τελευταίων σταδίων απαντά σε αυτό. Πρώτα συμβαίνουν η θέση σε λειτουργία και η αυτοεπιθεώρηση, έπειτα ο IPQC, έπειτα ο FQC, και μόνο τότε η μονάδα φτάνει στο σημείο συσκευασίας και αποθήκευσης. Η συσκευασία γίνεται σκόπιμα μετά τον τελικό έλεγχο: τίποτα δεν τυλίγεται, δεν παλετοποιείται ή δεν φορτώνεται μέχρι να έχει ήδη περάσει.
Η προδιαγραφή με βάση την οποία ελέγχεται μια μονάδα είναι αυτή που παραγγέλθηκε. Οι τυπικές διαστάσεις του θαλάμου κοντέινερ επίπεδης συσκευασίας και γρήγορης συναρμολόγησης 6.055 mm × 2.990 mm × 2.896 mm, με σκελετό από γαλβανισμένο χάλυβα υψηλής αντοχής, τοίχους από πάνελ σάντουιτς από πετροβάμβακα σε χρώμα χάλυβα, δάπεδο από ινοσανίδα τσιμέντου με δάπεδο από PVC και περιμετρικό σύστημα αποστράγγισης. Τα πάνελ τοίχου διατίθενται σε 50 mm και 75 mmΤο πτυσσόμενο σπίτι-κοντέινερ ξεδιπλώνεται 5.900 mm × 2.500 mm × 2.470 mm, με μεντεσέδες και εξαρτήματα ασφάλισης σχεδιασμένα έτσι ώστε η μονάδα να συμπιέζεται περίπου στο ένα έκτο του όγκου της για μεταφορά.
Επειδή πρόκειται για σταθερές προδιαγραφές και όχι για σχέδια ανά παραγγελία, μια μονάδα που επιθεωρείται σε μια παρτίδα κατασκευάζεται στις ίδιες διαστάσεις με μια μονάδα που επιθεωρείται στην επόμενη. Για έναν αγοραστή που παραγγέλνει 300 μονάδες σε δύο αποστολές, αυτή είναι η διαφορά μεταξύ δύο πανομοιότυπων αποστολών και δύο αποστολών που χρειάζονται επιτόπια προσαρμογή.
Η παραγωγή γίνεται από τέσσερις βάσεις στη νότια Κίνα: Minqing και Qingkou στο Fuzhou, Ζανγκζού στην επαρχία Φουτζιάν, και ΓκουανγκντόνγκΗ εταιρεία ιδρύθηκε το 2012 και τα κεντρικά γραφεία στο Φουτζόου συντονίζουν τον σχεδιασμό, την παραγωγή, το μάρκετινγκ και την εξυπηρέτηση από έναν ενιαίο οργανισμό.
Η εταιρεία δηλώνει ότι οι ομάδες της συντονίζονται σε αυτές τις βάσεις παραγωγής και μπορούν να ανακατανεμηθούν για να υποστηρίζουν η μία την άλλη, και αυτός είναι ο τρόπος με τον οποίο διατηρείται η δυναμικότητα εφοδιασμού σε μεγάλες παραγγελίες.
Ο χρόνος κατασκευής εξαρτάται από τον όγκο και τις προδιαγραφές της παραγγελίας και όχι από ένα μόνο σταθερό ποσό ανά μονάδα, επειδή οι μονάδες κινούνται στη γραμμή παραγωγής σε παρτίδες και όχι μία κάθε φορά. Το σχετικό ερώτημα για ένα χρονοδιάγραμμα έργου συνήθως δεν είναι πόσο χρόνο χρειάζεται μία μονάδα, αλλά πόσο μέρος της παραγγελίας μπορεί να περάσει από τη γραμμή παραγωγής και τις τρεις πύλες ελέγχου παράλληλα — αυτό είναι ένα ερώτημα για την ομάδα πωλήσεων σχετικά με τις συγκεκριμένες ποσότητες και το χρονικό παράθυρο παράδοσης.
Αυτά είναι τα τρία σημεία ελέγχου ποιοτικού ελέγχου στη γραμμή παραγωγής. Ο IQC (Έλεγχος Ποιότητας Εισερχόμενων Προϊόντων) επιθεωρεί τις πρώτες ύλες πριν από την έναρξη της παραγωγής. Ο IPQC (Έλεγχος Ποιότητας Εντός Διαδικασίας) επιθεωρεί τις μονάδες κατά τη διάρκεια της παραγωγής. Ο FQC (Τελικός Έλεγχος Ποιότητας) επιθεωρεί το τελικό προϊόν — ένα εγκριτικό αποτέλεσμα πηγαίνει στην αποθήκη και ένα αποτυχημένο αποτέλεσμα επιστρέφει για επανεπεξεργασία και επισκευή.
Όχι. Η παραγωγή πραγματοποιείται στις ιδιόκτητες βάσεις παραγωγής της Wanbang και όχι σε εξωτερικούς συνεργάτες, γεγονός που διατηρεί τον ποιοτικό έλεγχο σε κάθε στάδιο της παραγωγής εντός του ίδιου συστήματος με την ίδια την κατασκευή.
Ναι. Η συσκευασία και η αποστολή εξερχόμενων εργασιών είναι τα τελευταία στάδια της ακολουθίας και ακολουθούν τόσο την επιθεώρηση κατά τη διάρκεια της διαδικασίας (IPQC) όσο και την τελική επιθεώρηση (FQC). Οι μονάδες που δεν περνούν την τελική επιθεώρηση οδηγούνται για επανακατασκευή και επισκευή αντί να συσκευάζονται για αποστολή.
Το πλαίσιο είναι κατασκευασμένο από γαλβανισμένο χάλυβα υψηλής αντοχής. Οι τοίχοι είναι από πάνελ σάντουιτς από πετροβάμβακα σε έγχρωμο χάλυβα, διαθέσιμα σε πάχος 50 mm και 75 mm, και το δάπεδο είναι από ινοσανίδα τσιμέντου με δάπεδο από PVC. Το τυπικό περίβλημα κοντέινερ διαθέτει επίσης σύστημα αποστράγγισης οργανωμένο γύρω από την περίμετρο της κατασκευής.
